המדריך לנציגות דיירים בפינוי-בינוי: שלב הביצוע ומסירת המפתח

מדריך מקיף לנציגות דיירים בפינוי-בינוי: משלב תחילת הבנייה, דרך פיקוח וביקורות איכות, ועד למסירת המפתחות – כל השלבים מוסברים בפשטות כדי שתדעו בדיוק מה לעשות.

⏱️ 20 דקות קריאהעודכן לאחרונה: ינואר 2025

סיכום מהיר

מדריך פינוי-בינוי זה מיועד לנציגויות דיירים בפרויקטים של פינוי-בינוי ומסביר בשפה ברורה את תפקידי הנציגות במהלך שלב הביצוע ועד למסירת הדירות החדשות. בשלב זה על נציגות הדיירים לפקח על התקדמות הפרויקט, לגשר בין היזם לדיירים, ולעמוד על זכויותיהם והתחייבויות ההסכם עד לקבלת המפתח. מדריך זה מפרט את אחריות הנציגות מול היזם, מפקח הבנייה (מטעם הדיירים), מול הדיירים האחרים ומול העירייה, כולל נושאים כמו פיקוח, ביקורות תקופתיות, בדיקת איכות, עמידה בלוחות זמנים, סיורי שטח, טיפול בליקויים, תהליך מסירת הדירות, ערבויות בדק והסכם המסירה. כך יוכלו גם נציגויות ללא רקע מקצועי להבין באופן פשוט את שלב הביצוע והמסירה, ולפעול בצורה מסודרת שתבטיח מסירה מוצלחת של הדירות החדשות לזכאי הפרויקט.

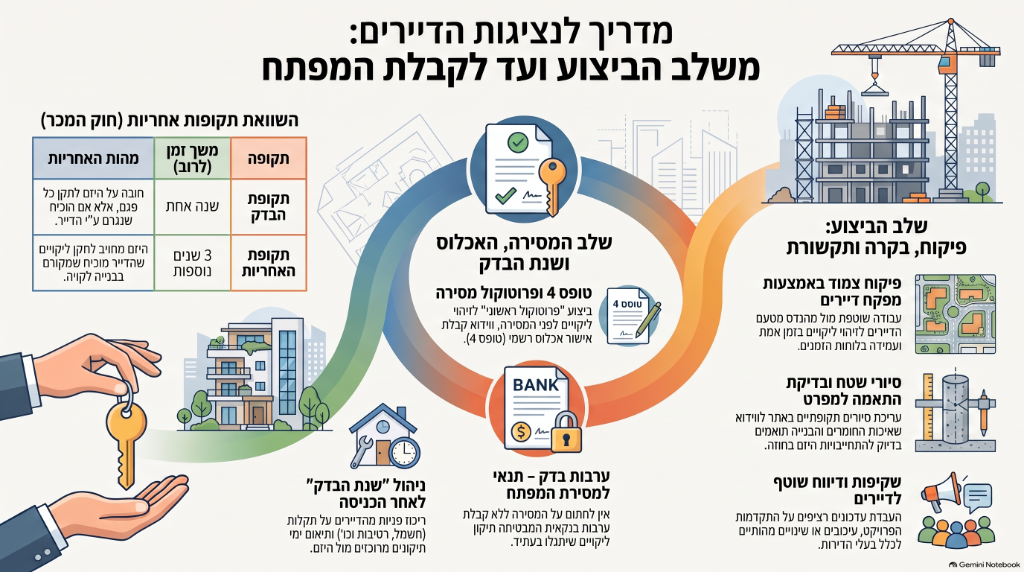

אינפוגרפיקה
פודקאסט המדריך

🎙️ פודקאסט יועלה בקרוב

כאן תוכלו להאזין להסבר מפורט של המדריך

תפקיד הנציגות בשלב הביצוע והמסירה

פיקוח וביקורות במהלך הבנייה

תפקיד מרכזי של נציגות הדיירים הוא פיקוח על שלב הביצוע. הנציגות שומרת על קשר שוטף עם היזם ומבקרת באתר באופן תקופתי כדי לוודא שהפרויקט מתקדם לפי התוכנית ולשביעות רצון הדיירים. חשוב לעקוב אחר לוחות הזמנים שהובטחו – לוודא שהבנייה מתקדמת בקצב הנכון, ולדרוש עדכונים תכופים מהיזם לגבי כל עיכוב או שינוי.

מפקח הדיירים שבחרתם מלווה את הפרויקט לאורך כל הדרך – מהשלב התכנוני ועד שנה לאחר מסירת הדירות – כדי לסייע למנוע ליקויי בנייה ולטפל בהם אם יופיעו. נוכחות המפקח באתר מאפשרת לנציגות לקבל חוות דעת מקצועית על איכות העבודה, וכן לזהות בעיות בזמן אמת ולדרוש את תיקונן המיידי מהיזם.

יש לוודא כי היזם מאפשר לנציגות ולמפקח לקיים ביקורות תקופתיות באתר, למשל פעם בחודש או בשלבי בנייה מרכזיים, וכי מתקיימות פגישות עדכון סדירות. צעדים אלה יסייעו להבטיח איכות בנייה גבוהה ועמידה בהתחייבויות לאורך הפרויקט.

תקשורת עם היזם, הרשויות והדיירים

מול היזם

הנציגות היא הציר המרכזי לתקשורת מול היזם. על הנציגות לתאם ציפיות עם מנהל הפרויקט מטעם היזם, ולהעלות בפניו שאלות או חששות של הדיירים. תקשורת ברורה ושוטפת תמנע אי-הבנות – למשל, וידוא שהיזם מודע לכל שינוי נדרש או בעיה שזוהתה באתר, וקבלת דיווחים מסודרים מצדו. במידה והיזם סוטה מהתוכנית או מהמפרט, הנציגות צריכה להתריע על כך מיד ולפעול לתיקון המצב.

מול העירייה

שלב הביצוע כרוך גם באישורים ופיקוח מצד העירייה. היזם אחראי להשיג את כל האישורים (כמו טופס 4 לאכלוס) ולבצע בדיקות מול גורמי הפיקוח העירוניים. תפקיד הנציגות הוא לוודא שהיזם ער לכך ופועל בהתאם – למשל, לבדוק שהוצא טופס 4 לפני אכלוס, ולהיות מוכנים לסייע בקשר עם הרשות המקומית אם מתעוררות בעיות. אם הפרויקט מלווה על-ידי מִנהלת עירונית להתחדשות עירונית, הנציגות תשמור על קשר גם איתה לצורך קבלת מידע ותמיכה.

מול הדיירים

הנציגות תמשיך לעדכן באופן שוטף את שאר בעלי הדירות בהתקדמות הבנייה, בלוחות הזמנים, ובכל עניין מהותי – כגון עיכובים, שינויים או מועדי סיורים. עדכונים סדירים בישיבות דיירים, בקבוצת הוואטסאפ או בלוחות מודעות יחזקו את אמון הדיירים בתהליך. בנוסף, הנציגות צריכה להמשיך ולהוות כתובת לדיירים עבור פניות ובקשות אותן היא מעבירה לטיפול היזם או הגורמים הרלוונטיים. שמירת שקיפות וקיום שיח פתוח עם כל הצדדים יסייעו לצליחת שלב קריטי זה באופן חלק ושקט.

ביקורי שטח ובדיקת איכות הביצוע

לאורך תקופת הבנייה נהוג לבצע סיורי שטח לנציגות (ולעיתים גם לדיירים, אם הדבר אפשרי ובטוח) כדי להתרשם מהתקדמות העבודות מקרוב. בסיורים אלה, שנערכים בתיאום עם היזם, מוודאים הנציגים והמפקח שהעבודות תואמות את המפרט הטכני וההתחייבויות בחוזה. מומלץ לבצע סיור כזה בכל שלב משמעותי – למשל, עם סיום שלד הבניין, לקראת תחילת עבודות הגמר, ועוד.

במהלך ביקורת באתר, יש לשים לב לטיב החומרים והגימור, לוודא התקנת מערכות כנדרש, ולבחון גם את השטחים הציבוריים (לובי, מעלית, חניה וכד׳) המיועדים לדיירים. ליקויים או חריגות שמתגלים בשטח – כגון עבודת בנייה לא מדויקת, נזק לרכיבים שהובטחו, חריגה בלוחות הזמנים – יש לתעד (רצוי לצלם ולרשום) ולהביא לידיעת הנהלת האתר מטעם היזם באופן מיידי. כך ניתן לתקן בעיות בזמן ולא לדחותן לרגע האחרון.

במידת הצורך, הנציגות יכולה לזמן בדיקות נוספות באמצעות אנשי מקצוע (מהנדס, מודד, שמאי) במידה ויש חשד לבעיה משמעותית, כמו סטייה בשטח הדירה או פגם מבני. ככל שהפיקוח צמוד יותר במהלך הבנייה – כך יפחתו ההפתעות הלא נעימות בשלב המסירה.

עצה מעשית: ככל שהפיקוח צמוד יותר במהלך הבנייה – כך יפחתו ההפתעות הלא נעימות בשלב המסירה. עדיף לתקן בזמן אמת מאשר לצבור רשימת ליקויים ארוכה לסוף.

הכנות לקראת מסירת הדירות

לקראת סיום הבנייה, נציגות הדיירים נערכת לשלב מסירת הדירות החדשות. זהו שלב מרגש וקריטי שבו הדיירים חוזרים לביתם המשודרג, ולכן יש לבצע אותו בצורה מסודרת ובטוחה. ראשית, חשוב לוודא שהבנייה הושלמה כנדרש: שכל הדירות והשטחים המשותפים מוכנים ושמישים, שהבניין עבר את כל הבדיקות הדרושות (כגון בדיקות בטיחות, מעלית, כיבוי אש), ושהתקבל טופס 4 (אישור אכלוס רשמי מהעירייה) כפי שנקבע – רק לאחר קבלתו ניתן לאכלס את הבניין.

הנציגות תתאם עם היזם את לוח הזמנים למסירות הדירות לדיירים. לרוב, היזם יקבע מועד מסירה אישי לכל דייר, והנציגות יכולה לסייע בתיאום כדי לוודא שכולם מעודכנים וערוכים.

סיור מקדים: מקובל לערוך סיור מקדים בדירה זמן קצר לפני המסירה הרשמית – לעיתים נקרא "פרוטוקול מסירה ראשוני" – שבו הדייר (או נציג הנציגות) מסייר בדירה החדשה יחד עם נציג מטעם הקבלן עוד לפני החיבור הסופי של שירותי חשמל, מים וגז. מטרת הסיור המקדים היא לזהות ליקויים או בעיות שעדיין ניתן לתקן לפני הכניסה, כדי שהמסירה בפועל תהיה חלקה ככל האפשר. מומלץ להזמין לסיור המקדים את מפקח הדיירים לכל דירה ודירה כדי שייוודא שהכל תקין, ואם לא – שיעבור את הערותיו לטיפול לפני הכניסה לדירה.

את כל הליקויים והפערים שתועדו יש לרשום במסמך הבדיקה המקדים ולמסור רשימה מסודרת ליזם לתיקון. חלק מהתיקונים יטופלו עוד לפני מועד המסירה, ואחרים – אם אינם פוגעים באופן מהותי בשימוש בדירה – עשויים להתבצע במסגרת שנת הבדק לאחר הכניסה.

תהליך המסירה בפועל וערבויות בדק

מסירת הדירות החדשות לדיירים מתבצעת לאחר סיום הבנייה, קבלת אישור האכלוס (טופס 4) ותיקון מרבית הליקויים שנמצאו בסיורים המקדימים. בשלב זה נציגי החברה (היזם והקבלן) מתאמים מועד למסירה עם כל דייר, ובמפגש זה מסיירים יחד בדירה, בודקים שהיא תואמת לתוכניות וכי אין בה ליקויים משמעותיים.

במעמד המסירה נערך פרוטוקול מסירה סופי – מסמך רשמי בו מפורטים מצב הנכס בעת המסירה, אביזרים ומתקנים, וכל ההערות שיש לדייר לגבי הדירה. אין לחתום על פרוטוקול המסירה לפני שבדקתם היטב את הדירה: חשוב לעבור חדר-חדר, לבדוק את עבודות הגמר, מערכות החשמל והמים, דלתות, חלונות, ריצוף, כלים סניטריים, צבע וכד׳. יש לציין בכתב בכל מקום בפרוטוקול כל פגם, ליקוי או אי-התאמה לתכנון שנמצא – אפילו פרטים קטנים. רק כך יהיו לכם הוכחות מוסכמות למה שהיה מצב הדירה בעת המסירה, והיזם יחויב לתקן זאת.

הנחיה לדיירים: הנציגות צריכה להנחות את הדיירים לא להתבייש ולרשום כל דבר חשוד או חריג, ולהעלות שאלות במקום. במעמד זה הדייר מקבל מן היזם את מפתחות הדירה החדשה, ולעיתים גם חוברת מידע (כגון מדריכי שימוש למערכות או מכשור בדירה, מפרט טכני סופי וכד׳).

דגש חשוב – ערבות בדק: יש לוודא שהיזם מוסר לדיירים את ערבות הבדק הבנקאית לפני או בעת החתימה על פרוטוקול המסירה. ערבות בדק היא ערובה כספית לתיקון ליקויי בנייה, והיא נמסרת במועד מסירת הדירות החדשות, במקום ערבות חוק המכר שליוותה את הפרויקט עד סיומו. חוק המכר (דירות) מחייב את היזם לתקן פגמים שיתגלו, וערבות הבדק מבטיחה את התחייבות היזם לבצע את התיקונים הנחוצים בדירות החדשות ובשטחים המשותפים. לרוב תקפה ערבות הבדק שנה ממועד המסירה, ומוחזקת בנאמנות (למשל אצל עו״ד הדיירים) לפרק זמן זה. אין לחתום על מסמכי המסירה ולקבל את המפתח מבלי שקיבלתם את ערבויות הבדק וכל מסמך אחר שהובטח.

בנוסף, יש לוודא קבלת: תעודות אחריות למכשירים ולמערכות (מעליות, משאבות, דוודים וכו׳), אישורי בדיקות שהתבצעו, וכן הסכם המסירה עצמו הכולל את מצב הדירה.

טיפול בליקויים ואחריות לאחר המסירה

תפקידה של נציגות הדיירים לא מסתיים ביום קבלת המפתח – למעשה, נדרשת תשומת לב רבה דווקא בשנה הראשונה שלאחר המסירה, המכונה שנת הבדק. במהלך שנה זו (ולמעשה, גם עד 3 שנים נוספות במסגרת תקופת האחריות על פי חוק), היזם מחויב לטפל בכל הליקויים והפגמים שיתגלו בדירות החדשות או בבניין.

על הנציגות לרכז מהדיירים את כל התקלות, התלונות והבעיות שמתגלות לאחר הכניסה – החל מרטיבות, סדקים בקירות, בעיות חשמל או אינסטלציה, דרך ליקויי גימור קטנים ועד תקלות במערכות המשותפות. רצוי לקבוע מנגנון דיווח נוח (למשל, טופס מקוון או איש קשר בנציגות שאליו פונים הדיירים), כדי לאסוף את כל הליקויים באופן מרוכז.

הנציגות בתיאום עם בעלי המקצוע תפנה אל היזם בדרישה לתקן את הכשלים, בהתאם להתחייבויותיו בחוזה ובחוק המכר. בדרך כלל, היזם יקבע ימי תיקונים מרוכזים בהם יגיעו בעלי המקצוע לדירות לתקן את מה שנדרש. הנציגות יכולה לסייע בתיאום מועדים נוחים לדיירים ולהבטיח שלא יישכח אף ליקוי ללא טיפול. אם ישנם ליקויים משמעותיים שלא תוקנו כראוי, ניתן, בסיוע עורך הדין, לשקול מימוש של ערבות הבדק כדי לממן תיקון עצמאי. עם זאת, רוב הפרויקטים מסתיימים בהצלחה, והליקויים מטופלים במסגרת האחריות.

רישום הזכויות: לא פחות חשוב, על הנציגות לוודא כי היזם משלים את רישום הבית המשותף בטאבו והעברת הזכויות על שם הדיירים, בהתאם להתחייבותו. אמנם זה מתרחש מעט אחרי המסירה הפיזית, אך יש לוודא שהנושא לא נשכח – ניתן להשתמש בערבות הרישום כדי להבטיח את ביצוע הרישום במועד.

בסיום התהליך כולו, לאחר תיקון הליקויים ורישום הזכויות, יוכלו נציגי הדיירים לסכם בהצלחה פרויקט ארוך ומורכב, בידיעה שהגן על זכויות הדיירים והשיג את המטרה: דירות חדשות ומודרניות שהדיירים מרוצים מהן.

פעולות לביצוע על ידי הנציגות בשלב זה

רשימת פעולות מקובצת של משימות הנציגות בשלב הביצוע והמסירה, מחולקות לפי תחומי אחריות:

1ניהול ופיקוח מול היזם

  • לקבוע ישיבת סטטוס רבעונית קבועה עם היזם/מנהל פרויקט

  • לקבל לוחות זמנים מעודכנים ולהצליב מול ההסכם

  • לתעד בכתב כל עיכוב/סטייה ולדרוש תוכנית תיקון

  • להפעיל דרך עו״ד הדיירים סעיפי פיצוי/אכיפה במקרה הצורך

2פיקוח מקצועי וביקורות בשטח

  • לקבוע סיורי אתר תקופתיים עם המפקח ונציג הקבלן

  • לפתוח “רשימת ליקויים” מסודרת, עם צילום ותאריך לכל פריט

  • לוודא תיקון ליקויים בזמן אמת ולא לדחות למסירה

3תקשורת ושקיפות מול הדיירים

  • לשלוח דו״ח פיקוח חודשי קבוע (שנכתב על ידי מפקח הבנייה)

  • לרכז שאלות/בקשות של דיירים ולהעביר ליזם בצורה מרוכזת

4היערכות למסירה ובדיקות דירה-דירה

  • לתאם סיורי דירות מקדימים לפני מסירה לכל דייר בליווי המפקח

  • לבדוק מול המפרט: שטח/קומה/מרפסת/חניה/מחסן/גמרים/מערכות

  • לדרוש תיקון ליקויים לפני מסירה ככל האפשר

5מסמכים, ערבויות וחתימה

  • לוודא טופס 4 ואישורי בדיקות למערכות (מעלית/כיבוי אש/חשמל/מים וכו׳)

  • לוודא מסירת ערבויות בדק והמסמכים הנלווים לכל דירה

6אחרי אכלוס: שנת הבדק וסגירת קצוות

  • לפתוח ערוץ דיווח ליקויים מסודר לדיירים (טופס/וואטסאפ/אימייל)

  • לרכז פניות ולתאם “ימי תיקונים” מרוכזים עם היזם

  • לעקוב אחרי ביצוע תיקונים עד אישור הדיירים שהתקלה סודרה

  • לעקוב מול היזם על רישום/העברות/סגירות בירוקרטיות (בית משותף, חשבונות וכו׳)

שאלות ותשובות נפוצות

ליווי לאורך כל שלב הביצוע ועד קבלת המפתח

אני מלווה נציגויות דיירים מרגע חתימת ההסכם ועד לאכלוס – בפיקוח, בגישור מול היזם ובוידוא שכל הדיירים מקבלים את מה שהובטח להם.

הבהרה משפטית

המידע המוצג במדריך זה הוא למטרות מידע כללי בלבד ואינו מהווה ייעוץ משפטי, פיננסי או מקצועי מכל סוג שהוא. כל פרויקט התחדשות עירונית הוא ייחודי ומושפע מנסיבות ספציפיות. לפני קבלת כל החלטה, מומלץ להתייעץ עם עורך דין, שמאי ומפקח מוסמכים המתמחים בהתחדשות עירונית. האתר ובעליו אינם אחראים לכל נזק שייגרם כתוצאה מהסתמכות על המידע המוצג כאן.

תגובות (0)

רוצים להגיב? יש להתחבר לחשבון

אין עדיין תגובות. היו הראשונים להגיב!

מצפן הנציגות

המדריך המקצועי לנציגויות דיירים בפינוי-בינוי

איך להרוויח 25% יותר בפינוי בינוי בהובלה שלך

צור קשר

© 2026 מצפן הנציגות. כל הזכויות שמורות.
